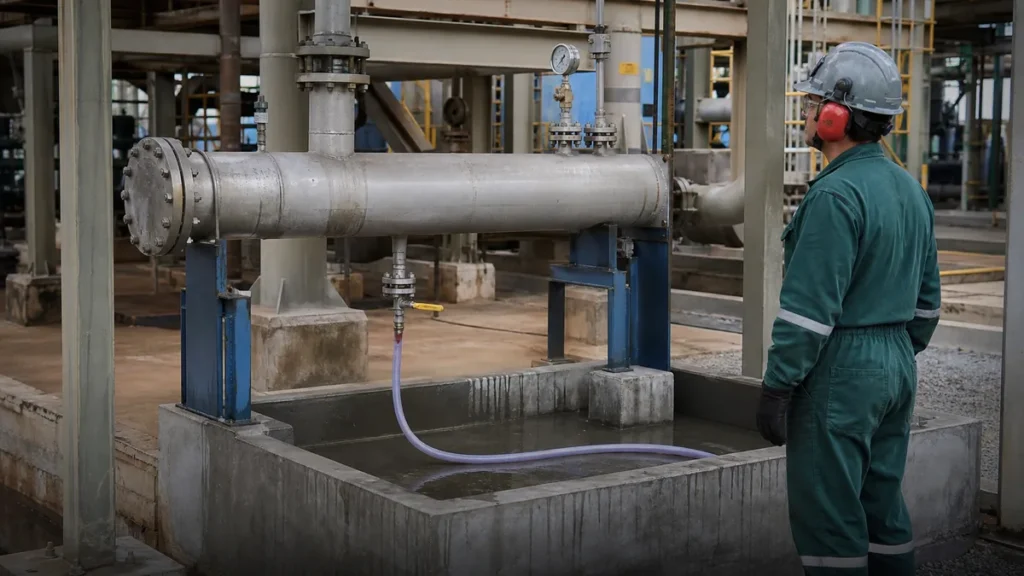

Secagem após teste hidrostático: como evitar água residual antes da partida?
Resposta direta: Após o teste hidrostático, a drenagem remove o volume livre, mas pontos baixos, derivações, válvulas e equipamentos podem reter água. A condição final deve ser planejada com rota de drenagem, ventilação, eventual sopragem ou secagem compatível, método de verificação e preservação até a partida. O critério depende do serviço futuro e não pode ser reduzido a “deixar escorrer”.
Água residual pode favorecer corrosão, contaminação do produto, formação de gelo em certas condições, reação com o processo ou perda da limpeza previamente alcançada. O risco muda conforme material, fluido futuro e tempo entre teste e startup.
Por que drenar não significa secar?
A drenagem depende de gravidade, respiros, inclinação e caminhos livres. Bolsões podem permanecer em pontos baixos, válvulas, reduções, sifões, derivações e equipamentos. Uma saída sem fluxo não prova ausência de líquido no restante do pacote.
A geometria deve ser lida em isométricos e confirmada em campo. Alterações de montagem podem criar retenções não previstas no projeto.
Qual condição final o sistema realmente precisa?
| Serviço futuro | Risco da água residual | Definição necessária |
|---|---|---|
| Óleo hidráulico/lubrificante | Emulsão, corrosão e alteração de limpeza | Limite de umidade e preservação compatíveis |
| Gás ou ar | Corrosão e arraste de gotículas | Secagem e verificação conforme projeto |
| Água de processo | Contaminação ou incompatibilidade química | Qualidade residual e enxágue quando necessário |
| Sistema preservado | Corrosão durante espera | Meio, fechamento e monitoramento |
| Produto sensível | Contaminação do lote | Critério específico de secagem e limpeza |
O critério vem do projeto e do processo futuro; não existe um ponto de orvalho ou tempo universal para todas as linhas.
Como preparar a drenagem?
- identificar pontos baixos, volumes retidos e rota de saída;
- abrir respiros de forma controlada para evitar vácuo;
- definir capacidade de tanques, transferência e destinação;
- proteger áreas e equipamentos contra descarga;
- registrar volumes e condição do fluido quando requerido;
- manter controle da área durante despressurização e drenagem.
O fluido usado no teste influencia tratamento e destino. Veja os critérios de escolha do fluido de hydrotest.
Quais métodos podem complementar a drenagem?
Sopragem com meio compatível, circulação de ar seco, vácuo, aquecimento controlado ou passagem de dispositivos podem ser avaliados conforme geometria, materiais, segurança e requisito final. Nenhum método deve ser adotado automaticamente.
Pressão, vazão, temperatura, qualidade do meio e destino da umidade precisam de limites. O uso de gás comprimido deve ser tratado como operação própria, não confundido com teste hidrostático.
Como verificar e preservar a condição alcançada?
Inspeção de pontos baixos, medição de umidade ou ponto de orvalho quando aplicável, acompanhamento do efluente, boroscopia ou outros critérios podem ser definidos. A verificação precisa corresponder ao requisito do sistema e ser registrada.
Depois, extremidades, respiros e conexões devem ser fechados ou preservados conforme plano. O artigo sobre hydrotest após flushing mostra por que a transição importa.
Checklist de pós-teste
- despressurização controlada e registro do encerramento;
- drenagem com respiros e destino definidos;
- tratamento de pontos baixos e volumes retidos;
- método e critério de secagem quando exigidos;
- verificação e documentação da condição final;
- preservação, fechamento e responsável pelo handover.
O serviço de teste hidrostático da Filtrovali pode integrar requisitos documentais e interfaces pós-teste quando definidos no escopo.
Leituras relacionadas
- integração do hydrotest com a condição alcançada pelo flushing
- escolha do fluido de teste
- serviço relacionado da Filtrovali
Perguntas frequentes
Abrir o dreno deixa a tubulação seca?
Não necessariamente. Geometria, pontos baixos, derivações e falta de respiro podem reter água.
Ar comprimido pode ser usado para secagem?
Pode ser avaliado como etapa separada, com meio, pressão, vazão, segurança e critério próprios. Isso não transforma o processo em teste hidrostático.
Qual ponto de orvalho deve ser atingido?
Não existe valor universal. O projeto, o fluido futuro, os materiais e o tempo de preservação definem o requisito.
A secagem faz parte de todo hydrotest?
A necessidade e o escopo variam. Drenagem sempre precisa ser planejada, mas secagem específica depende da condição final requerida.
