Teste hidrostático, drenagem, secagem e limpeza: qual a sequência?
A tubulação passou no teste hidrostático. Isso não significa que esteja pronta para receber o fluido de operação. O ensaio responde à exigência de integridade prevista no projeto; depois dele, ainda pode haver água, partículas e superfícies que precisam de condicionamento. Se as etapas não estão coordenadas, a equipe descobre a pendência quando a data de partida já foi definida.
A sequência correta depende de material, fluido futuro, contaminante presente e especificação contratual. Não existe um roteiro universal em que toda limpeza acontece sempre antes — ou sempre depois — do teste. O que precisa existir é uma condição final clara e verificável para a linha ser entregue à operação.
O que convém verificar antes de introduzir água de teste?
Resíduos grosseiros de montagem e objetos estranhos devem ser tratados conforme o procedimento do projeto. Uma linha com fragmentos de solda ou materiais esquecidos pode transportar essa carga durante o teste e dificultar a drenagem ou a limpeza posterior. Em alguns escopos, uma etapa preliminar de limpeza é necessária antes do ensaio; em outros, o processo de fabricação e inspeção já atende à condição prevista. A engenharia define a fronteira.
O artigo sobre contaminantes após fabricação e montagem ajuda a separar esse problema do teste em si. O teste hidrostático não foi concebido para limpar a tubulação, e a água de ensaio também pode introduzir ou deixar resíduos dependendo de sua qualidade e do manejo.
O que acontece depois do teste?

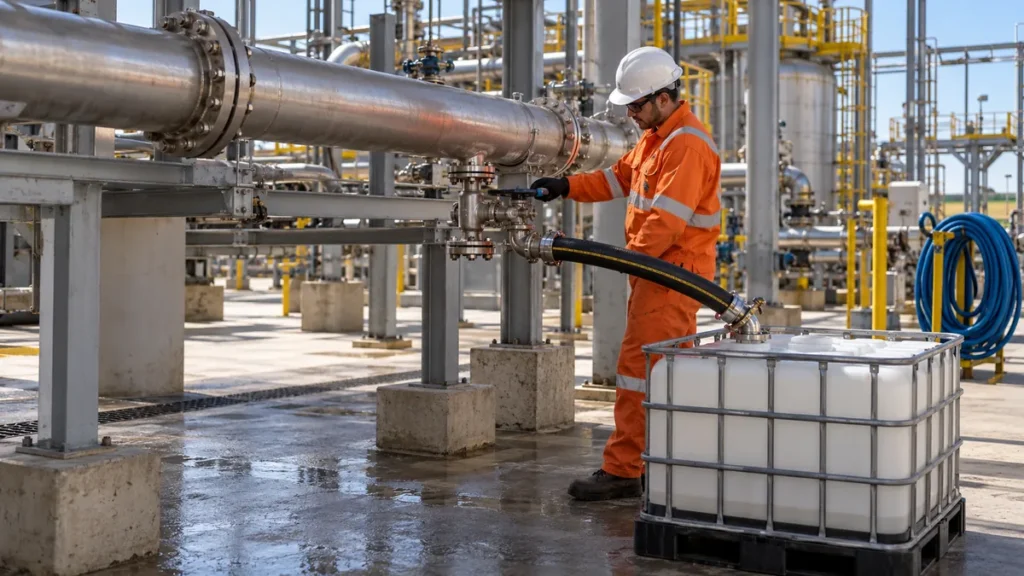

Primeiro, a água precisa ser retirada pela rota aprovada, com atenção a pontos baixos, ramais e equipamentos conectados. O destino da água deve estar previsto. Depois, avalie se há resíduos a remover e qual método se aplica. Em certas linhas, uma limpeza posterior pode ser exigida para alcançar a condição de serviço; em outras, a prioridade é secar e preservar a linha sem reintroduzir umidade.
A água residual após teste hidrostático é um risco específico: não basta observar que parou de sair água da extremidade principal. Já a secagem e sopragem industrial devem ser planejadas conforme o fluido futuro e o limite exigido para aquela aplicação. O método e a comprovação da secagem não podem ser copiados de outro sistema.
Onde a limpeza entra na ordem final?
Se o depósito é aderido à parede, a limpeza pode exigir água ou solução química, o que muda a etapa final de secagem. Se a questão é partícula solta num circuito de óleo, flushing e controle do fluido podem vir após montagem e recomposição. A decisão depende de evitar duas falhas: limpar cedo demais e contaminar de novo na obra; ou secar cedo demais e reintroduzir água com uma limpeza posterior.
Uma matriz simples ajuda: etapa, circuito, contaminante, condição de entrada, condição de saída e responsável pelo aceite. Registre também o que acontece se um flange for aberto ou um teste repetido depois da entrega. Sem essa regra, a condição aprovada pode deixar de ser válida sem que a equipe perceba.
Quando a linha está pronta para a partida?
Quando atende aos critérios do projeto para integridade, limpeza, umidade e preservação, com evidências nos pontos relevantes. O pré-comissionamento de tubulações reúne essas entregas numa sequência maior.
A Filtrovali pode integrar limpeza e secagem ao planejamento do teste e da partida, sem confundir o propósito de cada etapa. O ganho para a planta é receber uma tubulação cuja condição foi comprovada no momento certo, não descobrir água ou resíduo somente após energizar o processo.
