Teste hidrostático e teste de estanqueidade: qual é a diferença prática?

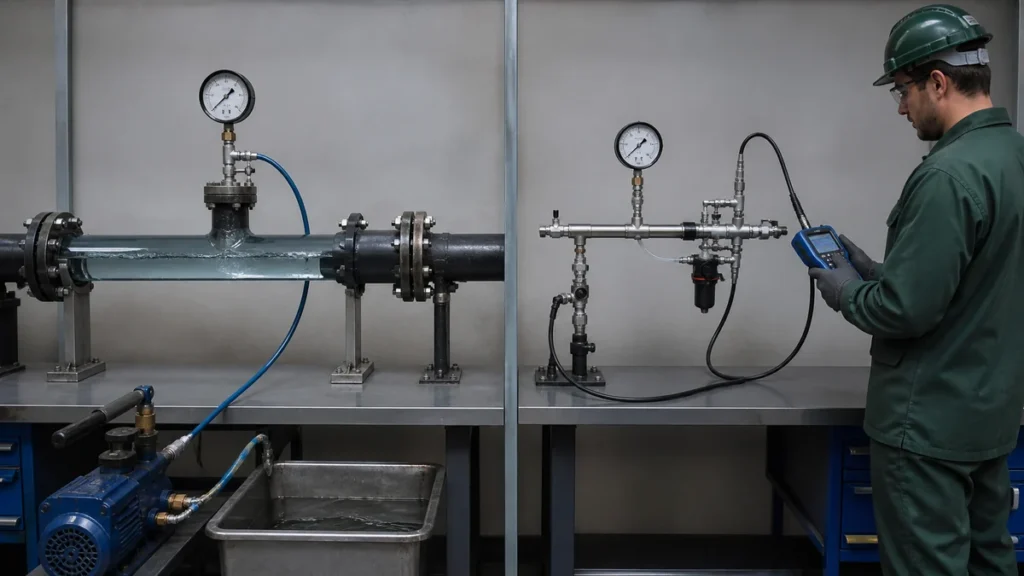

Comparacao visual entre montagem de teste hidrostatico e teste de estanqueidade

O pedido de compra diz “teste de pressão da linha”. Para o fornecedor, isso ainda não define o serviço. A equipe precisa saber se o objetivo é verificar resistência sob uma condição de ensaio, avaliar estanqueidade ou cumprir uma exigência específica de projeto. Confundir os termos pode gerar um procedimento que não atende ao aceite esperado, mesmo que o manômetro registre o valor previsto.

O primeiro passo é buscar o requisito do ativo: especificação, procedimento de comissionamento, código aplicável e responsável técnico pela liberação. Pressão, duração, fluido, temperatura, instrumentos e limites de teste não devem vir de uma regra universal de blog. Uma tubulação, um vaso e um conjunto com componentes sensíveis podem exigir fronteiras e avaliações diferentes.

O que cada ensaio pretende demonstrar?

No teste hidrostático, usa-se um líquido, geralmente água quando compatível com o sistema, para submeter a fronteira definida às condições de ensaio. O projeto determina o propósito, a pressão e o procedimento aplicáveis. Um teste de estanqueidade procura identificar vazamentos na fronteira especificada, que pode ser avaliada em condições distintas conforme o equipamento e a norma ou procedimento. Os dois objetivos podem aparecer no mesmo plano, mas não são automaticamente sinônimos.

O que se espera como evidência também muda. Além de pressão e tempo, o relatório precisa identificar o trecho testado, instrumento, temperatura quando pertinente, pontos de inspeção, ocorrências e tratamento de qualquer vazamento. Um gráfico de pressão sem desenho da fronteira pouco ajuda quem precisa liberar a linha.

A fronteira decide o que o resultado significa

Liste as extremidades, juntas, válvulas, instrumentos e componentes incluídos. Uma válvula fechada pode separar dois volumes; um bypass pode deixar parte do circuito sem ensaio. Se a linha passou por reparo, a fronteira pode ter mudado e precisa ser revalidada. Não se deve afirmar que “o sistema foi testado” quando a evidência cobre apenas um trecho isolado.

Planeje também enchimento, retirada de ar, drenagem e condição após o teste. Água residual em uma linha sensível pode exigir secagem e preservação. Se a linha já havia sido limpa, o teste pode alterar a condição de entrega. Essas interfaces afetam cronograma e precisam estar no escopo desde o pedido de compra.

Antes do ensaio, as equipes devem saber quem autoriza o isolamento, acompanha a inspeção e decide sobre uma ocorrência. Caso haja queda de pressão, é preciso avaliar temperatura, estabilidade e condição dos instrumentos antes de concluir que há vazamento. O procedimento aprovado é a referência para investigar e retomar, sem improvisar um aceite em campo.

O que informar na cotação

Envie desenho atualizado, material e extensão da linha, finalidade do ensaio, fluido previsto, restrições do sistema, pressão e duração exigidas pela documentação do projeto, pontos de acesso e prazo de liberação. Se algum requisito ainda depender de engenharia ou inspeção, marque a pendência. O fornecedor pode então dimensionar recursos e apresentar o que fará e o que caberá ao cliente.

Também informe se há equipamentos conectados que não podem receber a condição de ensaio. Sua proteção ou retirada afeta a fronteira e deve ser combinada com quem responde pela remontagem.
